    項目建設進行時|看百萬土方如何過大江

    哈爾濱都市圈環線北環項目計劃2026年下半年交工通車。今年是項目建設關鍵一年。在此次項目建設中,為解決松花江北段施工土源緊缺的情況,需要把520萬方土方由松花江南岸跨江調運至本項目松花江北岸用于路基填筑,如此大批量的土方過江,在全國也尤為罕見。

    施工現場

    土方運輸情況如何?是否能按時完成土方運輸量?日前,記者來到了哈爾濱都市圈北環雙里段B-2標項目施工現場,該項目共有260萬方土方需要運輸。

    在中交路建承建的哈爾濱都市圈北環雙里段B-2標項目施工現場,運土車輛往來穿梭,在松花江上,一艘艘巨大的運輸船只裝滿土方鳴笛由松花江南岸運往北岸……

    鏡頭一:5點鐘就開始施工作業

    在施工現場,記者遇到了正忙著用汽車運輸土方的施工人員徐樹新,早上5點多鐘他就到施工現場開始作業了?!艾F(xiàn)在8點多鐘,3個多小時一直忙碌著,已經運送多車土方了。”準備開車再次運送土方的徐樹新說,參與土方運輸?shù)氖┕と藛T幾乎都是早上5點多鐘到施工現場,搶抓有效施工時間,很晚才結束工作,為的就是爭取按時完成土方運輸任務。

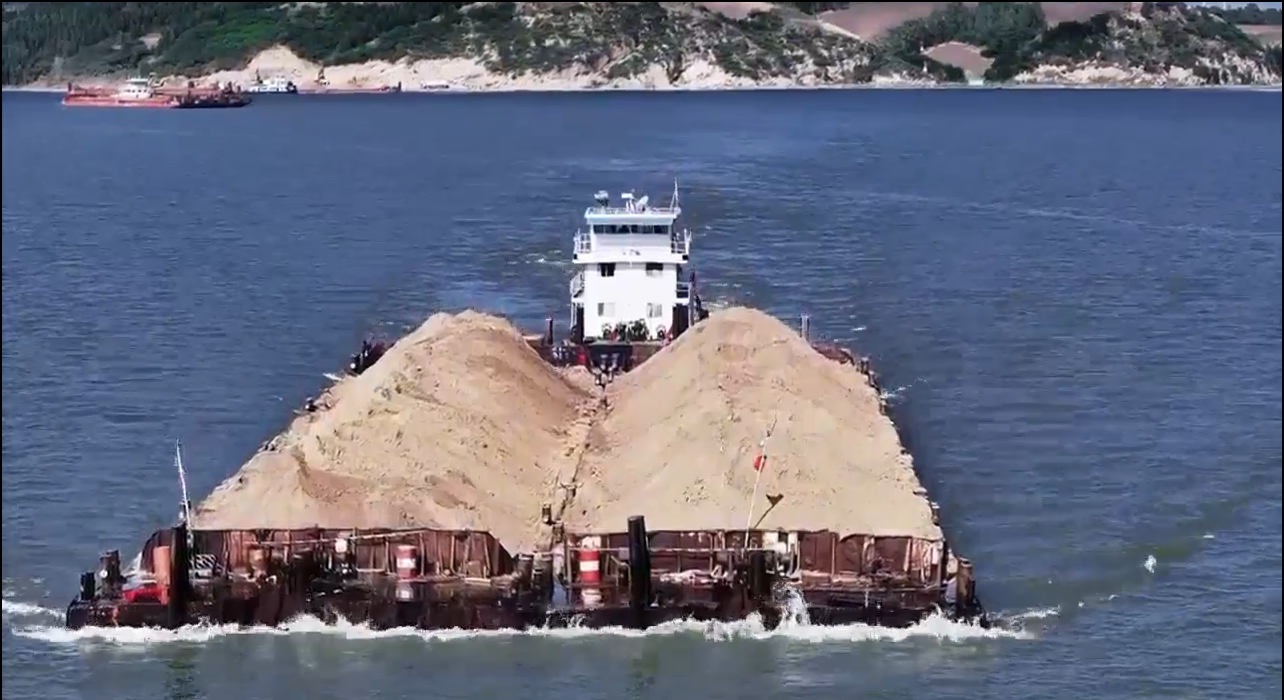

    江上運輸土方

    現場負責人張威說,目前現場有運輸土方車輛大約是十幾臺,這一早就運送2000多立方米土方了。施工人員午間吃飯和休息加起來不到40分鐘,然后就趕緊開始施工作業。

    岸上拉運土方的車輛一片繁忙,江上船舶運輸也是緊張有序??沾诎哆叺却b滿土方駛離,裝滿土方的船只鳴笛緩緩離岸駛向北岸。

    張威說,目前有8組船只負責運送土方,一船能裝大約600立方米土方。江上行駛有時候會遇到比較大的風浪,因此把控好船只的穩定性至關重要。南北岸江上運輸距離在35公里左右,在江上運送一次土方需要3個小時左右,這3個小時高度緊張?!斑\(yùn)送一次土方并不輕松,施工人員按要求行駛,不能出現一點兒差錯?!睆埻f(shuō)。

    鏡頭二:創新運輸模式縮短運距40%

    項目經理王奎看著岸上和江上忙碌的施工場景說,這次土方運輸環節復雜,涉及安全、協調、運輸?shù)榷鄬用妫芾砉ぷ髁看?。A-B段運輸路線長約120公里,傳統路運效率受限。為按時完成施工任務,項目創新采用“冬季棧橋+夏季船舶+路運”運輸模式:冬季利用松花江結冰期搭建臨時棧橋,縮短運距40%,單日最大運量達2萬立方米;夏季以船舶運輸為主、路運為輔,協調各部門,持續作業,船舶運輸效率提升至40%。

    為了保障運輸安全,項目部開發了土方運輸智慧管理平臺,對運輸車輛和船只通過北斗定位進行監控,車輛超速、路線偏離、車輛擁堵都會及時報警。利用多臺次車間距計算,提醒司機控制車輛間距,實時掌握車輛運輸動態等。在監控平臺上,監控人員可實時監控施工現場運輸車輛、江上運輸船只的情況,一旦發現問題會及時處理。

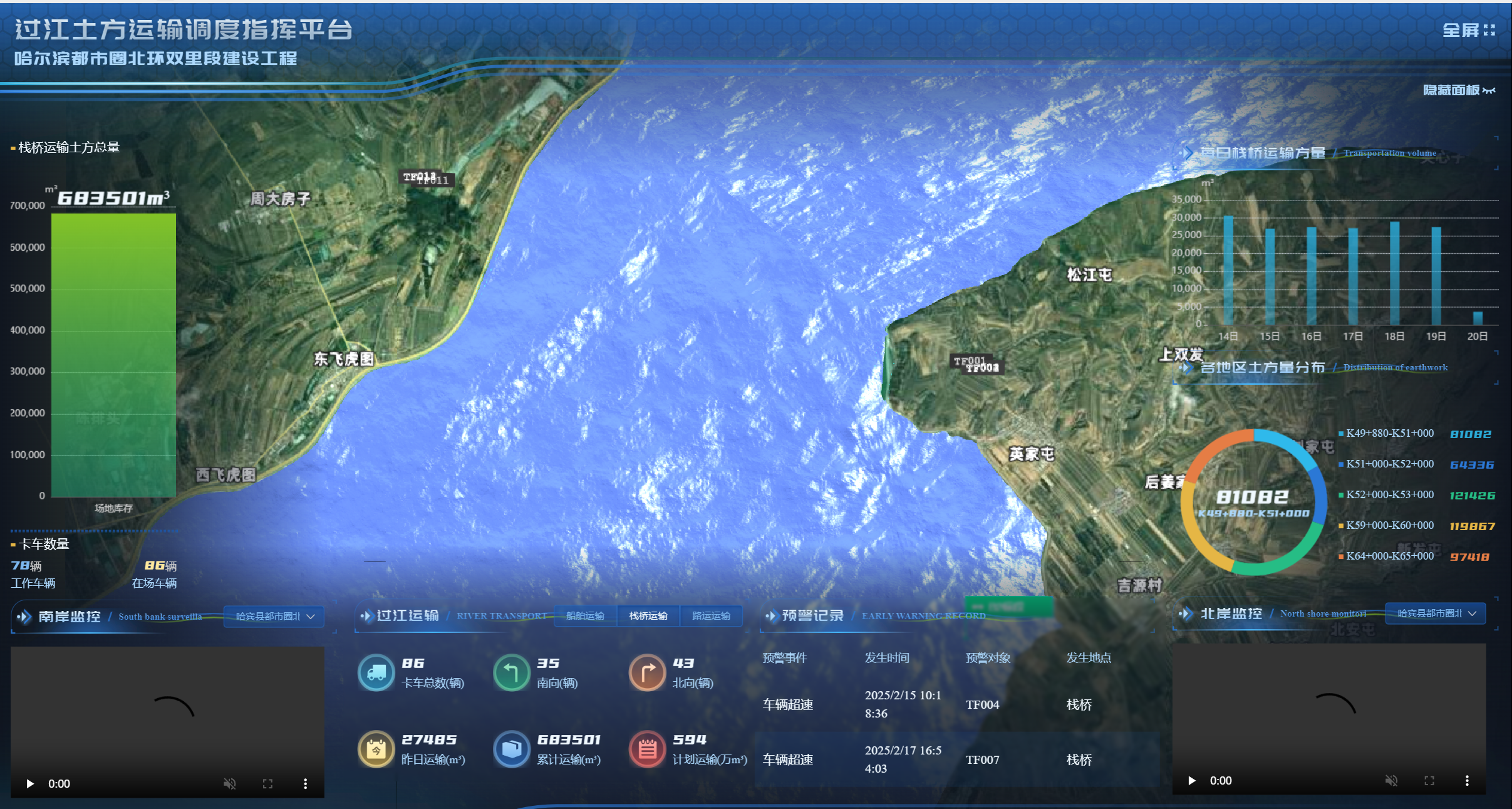

    過江土方運輸調度指揮平臺

    這里的技術人員介紹,通過這個智慧管理平臺,打通土方運輸施工全流程協同管理場景,主動和高效的數字化管理模式,進一步輔助項目指揮調度、提質增效。同時成立工作專班,通過每周調度會及北斗定位系統優化運輸路線,有效縮短渣土車單趟運輸時長。

    鏡頭三:土方填筑突破100萬立方米

    記者在采訪中了解到,項目在今年4月中至7月底105天內一共要完成260余萬立方米土方填筑,不僅曾面臨冬季備土含水率高、6個作業面協同難度大,還要面臨近期雨水干擾頻繁等挑戰。對此,項目加大設備投入,實行“人停機不?!笔┕ぷ鳂I(yè)。截至目前已投入154人、134臺次機械設備,分成6個班組進行土方填筑施工。眼下,項目已實現土方填筑突破100萬立方米。

    在施工過程中,項目針對高含水率土方采用“翻曬+摻灰+碾壓”工藝,通過增加翻拌設備與摻灰量將含水率控制在設計標準內,采取后場摻灰減少現場施工等待時間;調整施工組織方式,將流水作業改為平行作業以同步推進路基補強與填筑,利用氣象監測提前覆蓋土方應對降雨;成立調度小組每日統籌設備調配、質量管控與安全巡查,減少作業面沖突。

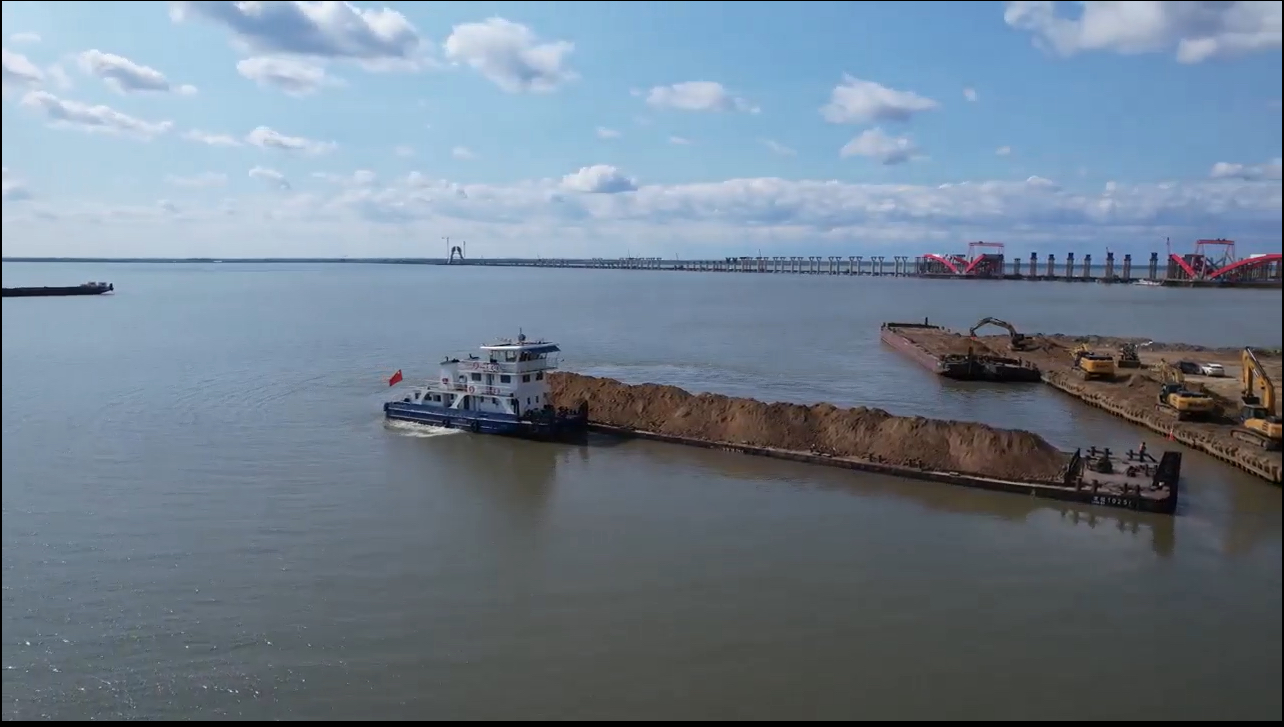

    江上運輸土方

    土方填筑作為整個項目成敗的關鍵環節,項目團隊迎難而上,精心組織,科學施工。自項目啟動以來,土方填筑工作便按下“快進鍵”。施工團隊克服嚴寒天氣、生產物料短缺等重重困難,施工人員爭分奪秒推進工程進度。為確保7月底完成主線路基填筑、8月底完成天橋引路路基填筑的目標,項目組制定了詳細的施工計劃,將任務細化到每一天、每一個班組,實行掛圖作戰、倒排工期,嚴格把控施工質量與安全。

    項目團隊中的技術骨干,對每一個施工環節進行嚴格把控,確保土方填筑的質量與標準;現場全體施工人員,不懼風雨,堅守崗位;后勤保障團隊,全力做好物資供應、設備維護等工作,為施工順利推進保駕護航。

    負責土方填筑的技術人員馬志超說,土方的填筑必須達到設計壓實度要求才符合土方填筑標準,所以對土方填筑施工的監控必須到位?!懊刻煸缟纤奈妩c(diǎn)鐘,技術人員就到達施工現場,對一天的工作重點和技術難點現場分析指導,及時解決遇到的問題,確保填筑工作達標?!瘪R志超說。

    眼下,項目的主線路基填筑進度加快,運輸效率顯著提升,關鍵施工指標一次性驗收合格率達100%、安全生產零事故,為完成年度生產任務和總體施工安排奠定了堅實基礎。
